在普陀区长寿路常德路路口附近,群楼之间,蓝色围挡圈出一块不大的空场地,一辆小型挖掘机扬起抓斗,开挖沟槽。上海架空线入地和合杆整治今年首个项目于今日开工,标志着这项重大工程全面启动。
3月底前,上海市重大工程将全面复工。现在,全市正积极统筹推进难点堵点问题协调,落实防疫防控措施,提高重大工程复工复产质量。
上海提出,今年确保完成100公里整治任务,聚焦重点区域和重要道路,结合苏州河两岸贯通、北虹桥、临港新片区等重点工程,继续延伸没有遮挡的天际线,让城市品质进一步提升。
新世纪绿色商住欲寻回昔日华彩

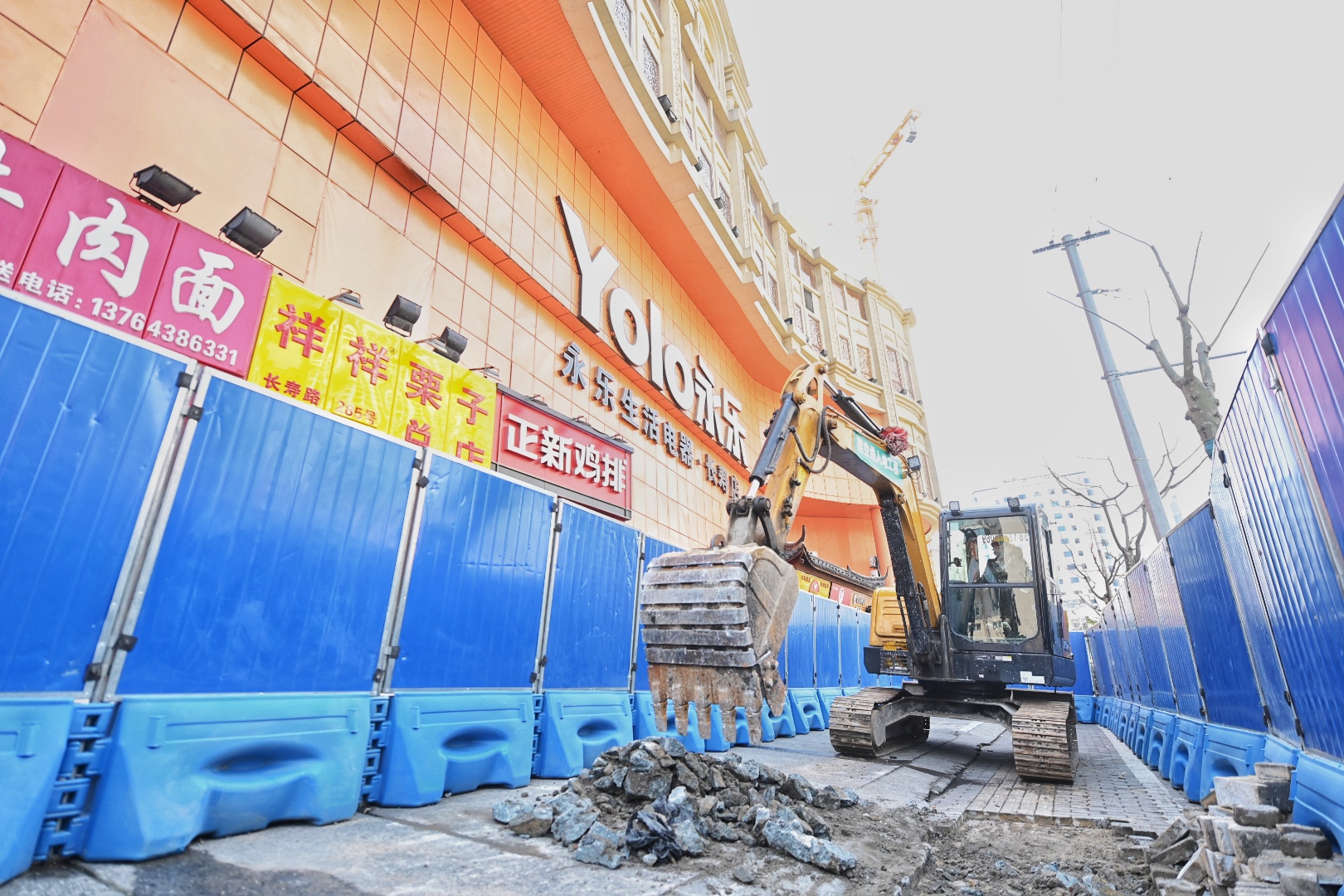

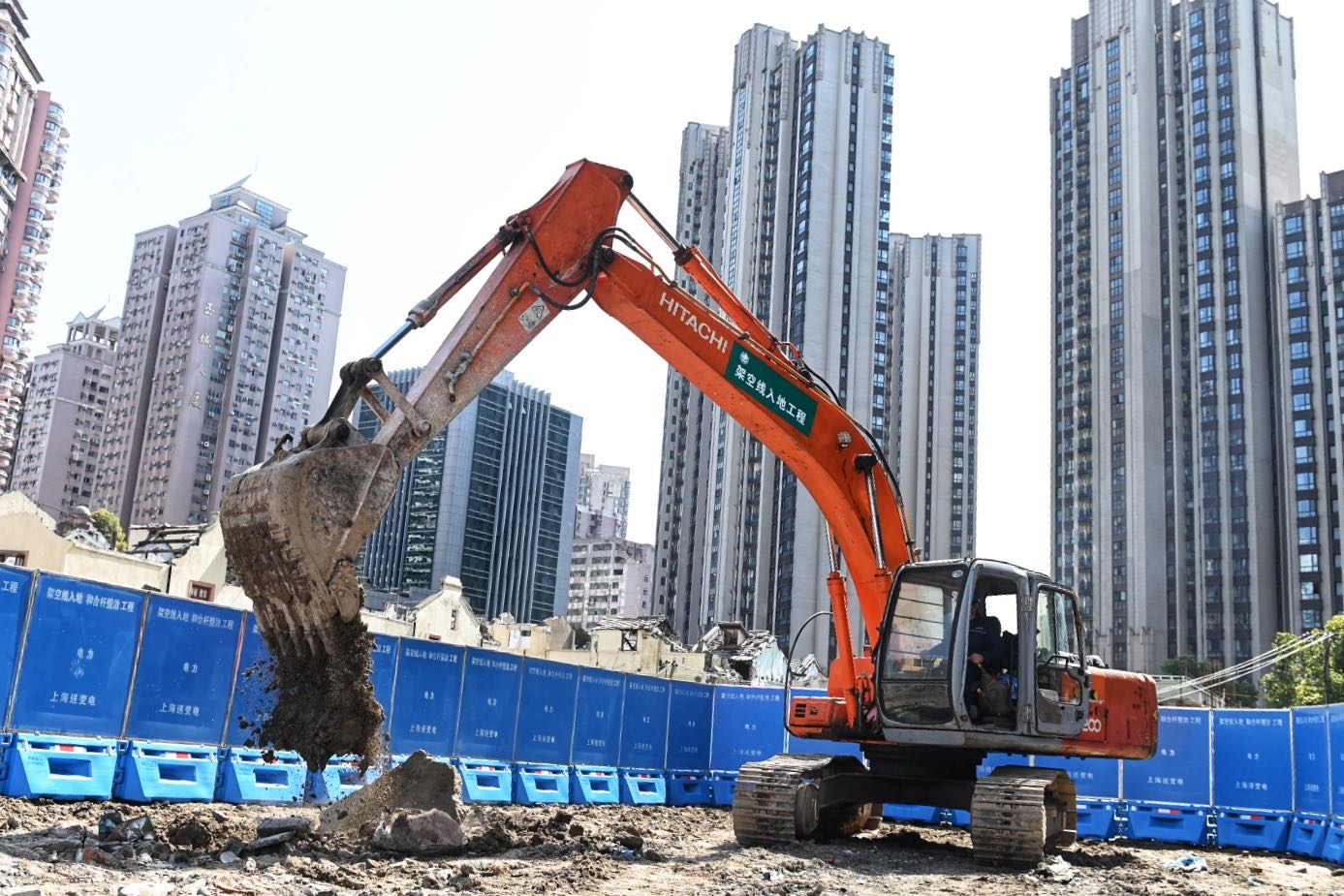

▲长寿路整治现场
此次率先开工的长寿路(万航渡路—长寿路桥)工程,路段全长约2.63公里,沿线用地以商业、住宅及教育为主。这里曾是老上海纺织工人集聚区,是上海人记忆中余韵悠远的“大自鸣钟”。
时光荏苒,昔日的新世纪绿色商住一条街渐失华彩。现在的长寿路沿线,布满杂乱的通信架空线和电力架空线,缺少公建设施且现状分布零星,还有雕塑老旧、天桥造型普通、部分多层建筑底商杂乱等问题,普陀区希望借助此次架空线入地的契机,结合长寿路道路环境整治,恢复其文化和功能特色,使长寿路沿线的街区变成“美丽街区”。
针对架空线入地项目的特殊性,为有序稳步复工,普陀区建设管理部门在施工组织上,改进生产作业模式,采取小规模、分工种、分工序的作业方式,减少人员密集。此外,针对务工人员所在地区交通中断、无法返程的情况,积极与务工人员集中的属地政府对接,采取“点对点”包车方式组织工人返沪。要求项目单位在安全可控、防护到位的前提下,有序推动工程的开复工。
长寿路作为全市架空线入地率先复工的项目,最快今年三季度完成开工路段的所有架空线入地工程。其他道路的施工准备工作,也箭在弦上。今年普陀区确定了以长寿路为代表的9条道路,共计10.13公里的架空线入地任务清单。
用3个月来攻克一道高难度“减法题”

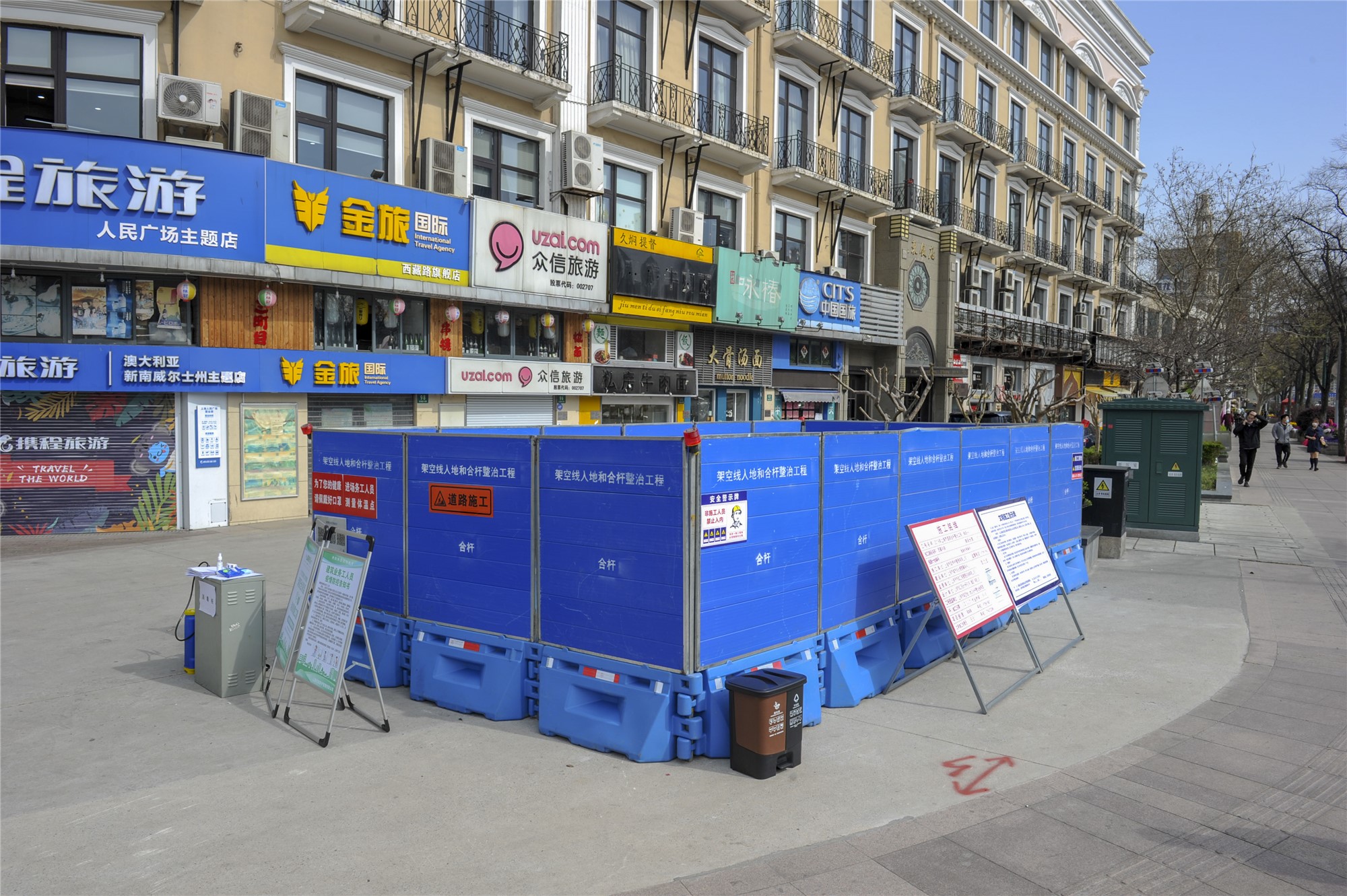

▲西藏中路整治现场
割接、落线、拔杆;挖槽、埋线、抚平道路。上海城市精细化管理三年计划自2018年启动以来,类似的架空线整治施工场景屡屡出现在上海街头。上海内环线内,彰显海派文化、魔都风韵,向来是整治的重中之重。
市住房城乡建设管理委今天透露,黄浦区西藏中路合杆整治工程同步启动,预计今年6月底前全面完成。
这是一道高难度的“减法题”。经前期现场踏勘,西藏中路现状立杆105 根,落地箱体40台,公用电话亭9座。根据《市政道路建设及整治工程全要素技术规定》的要求,整治后综合杆35根,减杆率达到67%,合杆率达到100%,30个箱体将采取进绿化等措施“隐形化”。
▲西藏中路整治现场
率先开工的西藏中路(福州路-延安东路)全要素整治工程,北起人民大道(福州路),南至延安东路,路段全长约380米。
虽然路幅不长,但施工作业的难度不小。人流密集、交通繁忙,轨交1、8号线下穿而过,还涉及广东路、人民大道过街地道及人民广场站站体。因此合杆整治工程将采用分段施工方式,即开挖一段 、施工一段、修复一段、开放一段。西藏中路土建施工共分两个路段流水作业,当日施工完成后,将同步进行道路修复,尽快还路于民。
作者:史博臻
